Separatkloakering: Skjoldborgs Vej, Thorsvej, Blichers Vej, Kaalunds Vej, Hedetoften 2-24, Fjordglimt 1-3, Brårupvej 49-94, Mellemtoften, Glattrupvej

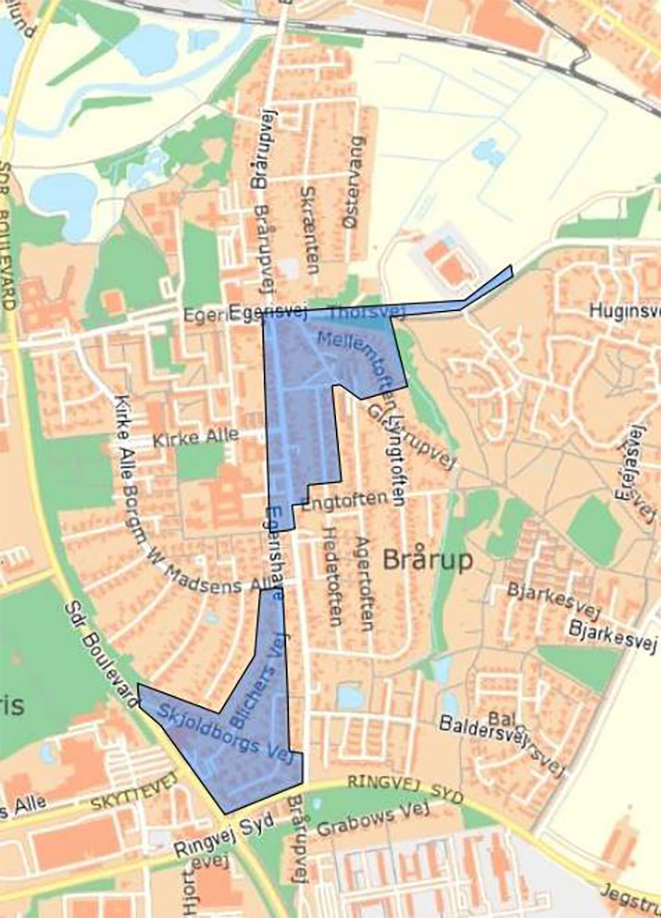

Området er vist på billedet med to blå områder. Dertil kommer et regnvandsbassin ved Skive Fjernvarme.
Projektet kan blive udvidet en smule hen af Egerisvej samt forbi el-værket på Brårupvej.
OBS Nye kontaktoplysninger.
Se flere oplysninger øverst til højre her på siden.
Se senest opdatering
Når vi har en afklaring, orienteres der herom på denne side.
Mangler og retableringsarbejder udføres fra næste uge og frem efter.
Belægningsarbejder genopstartes så snart sneen er væk og frosten er ude af jorden.
Asfaltering medio marts er skubbet til ultimo marts grundet vejret.
Læs mere om næste etape på Brårupvej her.
Blichers Vej vil være åben for gennemkørsel.
Adgang til Blichers Vej syd og Skjoldborgs Vej vest kan ske ad Blichers Vej.
Der udføres fortov- og kantstensarbejder i vestlige side af vejen. Forgænger henvises til østlige fortov. Fortovsarbejder i vestlige side forventes afsluttet om 2 uger, hvorefter østlige fortov påbegyndes.
Der udføres fortov- og kantstensarbejder i vestlige side af vejen. Forgænger henvises til østlige fortov. Fortovsarbejder i vestlige side forventes afsluttet om 2 uger, hvorefter østlige fortov påbegyndes.
Kloakeringen og vandledningsarbejder forventes afsluttet om ca. 3 uger, hvorefter der retableres til grusvej.
Hovedkloakken er afsluttet. De næste 2 uger etableres der nye kloakstik. Når kloakken er afsluttet påbegyndes fortov- og kantstensarbejder. Mens der udføres fortov- og kantstensarbejder vil en vejbane være åben for trafik.
Alle ovenstående veje asfalteres 14., 15. og 16. marts 2018, hvis vejret tillader det.
Indkørsler der spærres midlertidigt i forbindelse med fortov- og kantstensarbejde modtager en seddel i postkasse af entreprenøren, inden indkørslen lukkes.
Daniel Andersen
Som konsekvens heraf, åbnes Blichers Vej ikke for gennemkørsel som tidligere udmeldt.
Der vil fortsat være parkeringsforbud på Blichers Vej.
Mere herom snarest.
Fra den 16. januar 2018 lukkes krydset Skjoldborgs Vej/Kaalundsvej Vej i ca. halvanden uge. Det vil i perioden være muligt at komme ind til området via Sdr Boulevard. Skilteplanerne lægges op her op siden snarest.
Arealer der henligger som grusveje i juleferien vedligeholdes med grus i nødvendigt omfang.
Biler vil ikke blive spærret inde. Der varsles normalt 2-3 dage inden vi spærer den enkelte indkørsel - så hold øje med postkassen.
Arbejdsområder:
Skjoldborgsvej:
Kloak og vandarbejder er færdige. Vi er i gang med at lægge det sidste af det nye fortov samt retablere på private arealer.
Blichers Vej:
Den sydlige del er færdig med kloak og vandarbejder.
Vi arbejder pt. på den nordlige del af Blichers Vej med kloak. Vi forventer at det tager det meste af vinteren at færdiggøre, da pladsen er meget trang pga. krumningen samt gas og fjernvarmeledninger.
Kaalunds Vej:
Vand er lavet færdig. Lige nu etableres der kloak.
Glattrupvej:
Kloak og vandarbejder er færdige. Der færdiggøres nyt fortov
Mellemtoften:
Der nedgraves pt. ny kloak.
Thorsvej krydset:
Alle ben er åben for gennemkørsel
Brårupvej:
Der mangler at blive sat en ekstra rendestensbrønd på strækningen.
Udvidelse af entreprisen:
Der vil ske en udvidelse, så der graves fra krydset Brårupvej/Egerisvej/Thorsvej og ad Brårupvej ind mod byen til indkørseln ved Eniig. Der vil kun ske en lukning af det ene ben i krydset Brårupvej/Egerisvej/Thorsvej.
Opstart forventes at være januar 2018.
Tidsplan:
Hele entreprisen forventes afsluttet sommer 2018
Udgravning af bassin:
I dag mandag den 18. september 2017 opstarter vi gravearbejdet omkring et regnvandsbassin på Thorsvej – øst for varmeværket.
Et regnvandsbassin etableres for at beskytte vandmiljøet på to områder. Den første område er mod at der kommer for meget vand på en gang ud i vandmiljøet, som ødelægger vandløbets bund og sider og samtidig giver risiko for oversvømmelser i visse tilfælde. Det andet område er at rense vandet for det uønskede indhold af stoffer/partikler der er i regnvandet. Det kan være sand, metaller og organiske stoffer.
Oprindeligt skulle bassinet have lagt i selve mosen. Men efter at have lyttet til interesseorganisationerne valgte vi at flytte bassinet op mod Thorsvej. Bassinets udformning vil tilstræbes at kunne ligne et naturligt vandhul/sø. Her skal man dog have i mente at bassinet etableres som et teknisk anlæg der skal rense vandet og ikke som en sø.
Placering af bassin er vist som en blå flade øst for Skive Fjernvarme.
Arbejdsområder:
Skjoldborgsvej:
Vi er fortsat på den anden side af krydset Skjoldborgs Vej / Blichers Vej. Vi er i gang med at lægge nyt fortov i den ene side af vejen samt retablere på private arealer.
Blichers Vej:
Tidligere planlagt til opstart, når Skjoldborgs Vej er færdig mht. kloak. Her færdiggør vi den sydlige del, så Kaalunds Vej og Skjoldborgs Vej stikvej til 4a – 8 c inden vi tager den nordlige del af Blichers Vej.
Kaalunds Vej:
Der har den seneste periode været opgravet for at etablere stik til kloaken. Der opstartes med hovedkloak, når Skjoldborgs Vej er færdig.
Thorsvej krydset:
Alle ben er åben for gennemkørsel
Brårupvej:
Vi mangler fortsat enkelte brolægningsarbejder. Der vil forekomme mindre forstyrrelser for trafikken – men vejen vil være åben.
Omkørsler/trafikhåndtering:
Skjoldborgs Vej:
Fodgængere vil blive henvist til nordlige fortov, på de strækninger, hvor det ikke er muligt at udlægge måtter. Vejen er spærret efter krydset ved Blichers Vej og ca. 100 meter i retning mod Sdr. Boulevard.
Mellemtoften/Glattrupvej:
Vejen er spærret for gennemkørsel.
Tidsplan:
Hele entreprisen forventes afsluttet sommer 2018
Uge 33 (denne uge) – Vi opstarter gravearbejdet på Fjordglimt
Uge 34 – der fræses på Mellemtoften og Glattrupvej, hvor der ikke allerede er separatkloakeret
Fra tirsdag morgen den 15. august 2017 åbnes der frem til skolen via Brårupvej nord for Engtoften, samt Engtoften og Kirke Alle. På nedenstående billede er der indsat to blå firkanter på Fjordglimt og Brårupvej – Her kan man ikke køre med bil, men der er åbnet fortov og cykelsti.
Vi har som tidligere nævnt været meget optimistiske mht. at nå arbejdet forbi skolen fra Kirke Alle og til autoværkstedet ved nr. 103 på en sommerferie.
Der sker altid noget uventet og i løbet af sommeren skred den meget løse sandjord ud i udgravningen. Dette betød at der kom en del ekstraarbejde med at fjerne og sætte kantsten om og fjerne en del cykelsti og asfalt på kørerbanen som var undermineret.
På trods af det ekstra arbejde er vi nået forbi Engtoften og kan nu puste ud imens at skolebørnene kan færdes mere sikkert på vej til skole på tirsdag. Det har været lange arbejdsdage for entreprenøren, som er startet tidligt om morgenen og sluttet sent om aftenen inkl. arbejde i nogle weekender. Det har medført ekstra gener for de omkringboende – men på trods af det, har vi ikke modtaget klager. Vi har oplevet en rigtig positiv stemning blandt beboere, trafikanter og de som benytter området.
Tak for indsatsen til entreprenørens ansatte og til de personer som på trods af generne har haft forståelse for den ekstra aktivitet for at tage hensyn til skolen og dens elever, forældre og ansatte.
Billedet er taget fredag formiddag og viser asfaltsjakket sidste arbejde med at asfaltere.
Skjoldborgsvej:
Vi er nu på den anden side af krydset Skjoldborgs Vej / Blichers Vej. Arbejdet skrider fremad og vi forbereder at lægge nyt fortov i den ene side af vejen samt retablere på private arealer.
Arbejdet har været lidt udskudt for at nå arbejdet på Brårupvej.
Blichers Vej:
Tidligere planlagt til opstart, når Skjoldborgs Vej er færdig mht. kloak. Her færdiggør vi den sydlige del, så Kaalunds Vej og Skjoldborgs Vej stikvej til 4a – 8 c inden vi tager den nordlige del af Blichers Vej.
Kaalunds Vej:
Opstartes med hovedkloak, når Skjoldborgs Vej er færdig.
Thorsvej krydset:
Hvis vi tager de 4 ben i krydset så er status:
Ben 1 fra Thorsvej – Vi etablere ledningen ud til regnvandsbassinet, som skal placeres øst for fjernvarmeværket.
Ben 2 Ud af Egerisvej – færdig
Ben 3 Ud af Brårupvej mod nord – Her mangler lidt retablering
Ben 4 Ud af Brårupvej mod syd – Færdiggøres af asfalt samt brolægningen i form af kantsten og fortov.
Omkørsler/trafikhåndtering:
Skjoldborgs Vej:
Fodgængere vil blive henvist til nordlige fortov, på de strækninger, hvor det ikke er muligt at udlægge måtter. Vejen er spærret efter krydset ved Blichers Vej og ca. 50 meter i retning mod Sdr. Boulevard.
Thorsvej:
Vejen er spærret for gennemkørsel og forventes åbnet planmæssigt til 01. september 2017. Der er omkørselspile opsat.
Brårup Slagter:
Der er færdsel til slagter – se evt. spærrede områder ovenfor.
Tidsplan:
Hele entreprisen forventes afsluttet sommer 2018
Der er arbejdet rigtig godt i sommerperioden på Brårupvej. Der er også arbejdet længe for at nå at få vejen åbnet for trafik til Brårup Skole. Vi har været meget optimistiske i vores planlægning inden vi opstartede projektet. Vi håbede på om vi kunne nå helt op til Prebens Auto, hvor vi slutter entreprisen på Brårupvej inden skolen genåbner. Vores plan er lige nu som minimum at nå forbi Engtoften, da megen skoletrafik sker den vej på cykel og til fods. Der vil i så fald også være åbnet fra kirke alle og frem til skolens indkørsel.
Vi planlægger i den nærmeste tid at lægge asfalt på en del af det opgravede område på Brårupvej.
Skjoldborgsvej:
Vi er nu på den anden side af krydset Skjoldborgs Vej / Blichers Vej. Arbejdet skrider fremad og vi forbereder at lægge nyt fortov i begge sider af vejen samt retablere på private arealer.
Blichers Vej:
Opstartes når Skjoldborgs Vej er færdig mht. kloak.
Kaalunds Vej:
Afventer hovedkloak.
Thorsvej krydset:
Hvis vi tager de 4 ben i krydset så er status:
Ben 1 fra Thorsvej – Vi etablere ledningen ud til regnvandsbassinet, som skal placeres øst for fjernvarmeværket.
Ben 2 Ud af Egerisvej – færdig
Ben 3 Ud af Brårupvej mod nord – Her mangler lidt retablering
Ben 4 Ud af Brårupvej mod syd – Hovedkloak er lavet. Der mangler nogle få stik i den omkring skolen, samt nogle vandstik. Samtidig færdiggøres brolægningen i form af kantsten og fortov.
Omkørsler/trafikhåndtering:
Skjoldborgs Vej:
Fodgængere vil blive henvist til nordlige fortov, på de strækninger, hvor det ikke er muligt at udlægge måtter. Vejen er spærret efter krydset ved Blichers Vej og ca. 100 meter i retning mod Sdr. Boulevard.
Thorsvej:
Vejen er spærret for gennemkørsel og forventes åbnet planmæssigt til 01. september 2017. Der er omkørselspile opsat.
Brårup Slagter:
Der er lavet interrimsvej fra Kirke Alle. Der er ikke tilladt anden færdsel. Følg opsatte pile med ”Brårup Slagter”.
Tidsplan:
Hele entreprisen forventes afsluttet sommer 2018
Skjoldborgsvej:
Arbejdet på Skjoldborgsvej skrider nu godt frem igen. Vi har flere gange været udfordret med både ustabil jord som skred sammen ved selv små rystelser fra pladevibrator (bruges til at gøre løs jord hård). Derudover har vi ventet på nogle materialer – herunder bøjninger som er limet sammen og derfor først skal hærde før det kan bruges. Vi er lige nu i krydset ved Blichers Vej.
Når vi når hen omkring nr. 26 skal der sænkes grundvand, da dette ellers oversvømmer udgravningen.
Blichers Vej:
Der er lavet stik til ejendomme syd for krydset
Kaalunds Vej:
Der er lavet stik til enkelte ejendomme
Thorsvej krydset:
Hvis vi tager de 4 ben i krydset så er status:
Ben 1 fra Thorsvej – Vi er i fuld sving med del II som er strækningen ned mod Fjernvarmeværket, hvor vi skal etablere et regnvandsbassin. Vi graver lige nu igennem en gammel lodseplads og håber snart at være forbi den. Den gamle jord fra lodsepladsen som vi graver op kører vi væk og fylder ren sand tilbage i udgravningen.
Ben 4 Ud af Brårupvej mod syd – Der arbejdes med hovedkloak og stik mellem krydset og op til slagteren. Det er et langt arbejdsområde og årsagen er at vi skal nå forbi skolen inden alle børn vender tilbage fra skoleferien. Derfor arbejder vi igennem sommerferien på Brårupvej.
Vi planlægger at lægge asfalt på Brårupvej fra krydset og frem til Fjordglimt i uge 27 og forventer at kunne åbne den strækning herefter. Men vejret er en joker – så for meget regn betyder ændring i planerne.
Omkørsler/trafikhåndtering:
Skjoldborgs Vej:
Fodgængere vil blive henvist til nordlige fortov, på de strækninger, hvor det ikke er muligt at udlægge måtter. Vejen er spærret ved Blichersvej/Skjoldborgs Vej krydset efter. Der er omkørsel via Blichers Vej.
Thorsvej/Egerisvej/Brårupvej krydset:
Krydset er spærret. Der er omkørselspile opsat.
Krydset forventes åbnet indenfor de næste 14 dage, så Bråupvej nord og Egerisvej kan benyttes af bilister.
Butikker:
Til Rema1000 er alt som det plejer via indkørsel ved Egerisvej/Gammelgårdsvej. Fra Brårup køres der via Borgm. W. Madsen allé
Til slagteren er der adgang via Brårupvej. Kommer man fra Egeris køres der via Borg. W. Madsens alle.
Tidsplan:
Hele entreprisen forventes afsluttet sommer 2018
Vi arbejder pt. med kloakering og vand på Brårupvej fra krydset ved Rema 1000 og krydser snart forbi Kirke Alle.
Fra på fredag vil Kirke Alle være spærret ved ud/ind kørsel til Brårupvej. Der vil ligeledes være spærret på Brårupvej frem til skolens indkørsel (se skilteplan).
Vi er lidt foran tidsplanen og forventer at kunne kloakere forbi skolen i det tidsrum hvor skolen er lukket.
Huskeregler til voksne og børn:
Husk øjenkontakt med chaufører
Respekter afspærringen
Hvad de voksne gør, gør børnene også - især unoderne
Skjoldborgs vej og Blichers vej:
Her arbejder vi også med kloak og vand og har pt. spærret krydset imellem de to veje. Vi oplever her flere dage i træk at afspærringen er flyttet. For at det kan flyttes skal der bindes reb op.
Når man fjerner afspærringen permanent og skaber passage for andre uvidende – så skabes en potentiel farlig situation. Der er en halv meter jord at gå på og et 4 meter dybt hul at falde i.
På billedet ses afspærringen der fjernes. Bemærk at fortovsflisen ikke har jord under sig og derfor ikke kan bære hvis man står på kanten. Dette kan man ikke se fra den anden side og derfor spærrer vi af.
Fjerner man afspærringen har man også ansvaret, hvis nogle kommer til skade som følge heraf.
Onsdag den 13. juni 2017 - Uautoriseret fjernelse af afspærring
De personer der gør dette står med ansvaret - hvis andre kommer tilskade. Vi spærrer af for beboernes sikkerhed. Man kan ikke se på et afspærret fortov om jorden under den delvist er væk!
Med venlig hilsen
Projektlederen
Egerisvej og Brårupvej mod slagteriet er nu åbnet for trafik. Vi arbejder på at fjerne p-lommen ved krydset og herefter åbnes der op for trafikken indtil Rema1000 og beboerne på Brårupvej tættest på krydset.
Brårupvej
Der er åbnet for trafikken til Kaalundsvej via Brårupvej
Der er opsat parkering forbudt på Skjoldborgsvej fra Brårupvej og hen til Kaalundsvej. Det sker for at sikre at bilister kan komme forbi hinanden og at vi fortsat kan komme forbi med maskinerne.
En kort overordnet status:
Skjoldborgsvej:
Det skrider godt frem med etablering af stik (skelbrønd til spildevand + regnvandsstik).
På hovedledningen har arbejdet været lidt i venteposition på materialer, da der skulle laves nogle specialbøjninger. Vi er nået hen til Skjoldborgsvej sidevejen til 4a-8c.
Vi fortsætter arbejdet i den næste periode med hovedkloak og stik. Længere ude i fremtiden vil der blive opsat grundvandsænkning, da undergrunden fra nr. 26 – 32 indeholder meget grundvand.
Thorsvej krydset:
Hvis vi tager de 4 ben i krydset så er status:
Ben 1 fra Thorsvej – her er vi kommet op til krydset og mangler retablering (Thorsvej mod fjernvarmen mangler)
Ben 2 Ud af Egerisvej – Her mangler vi at sætte nogle stik og retablering
Ben 3 Ud af Brårupvej mod nord – Her mangler vi nogle stik og retablering
Ben 4 Ud af Brårupvej mod syd – Her fræser vi asfalt i dag den 25. april fra krydset og op til Fjordglimt.
Omkørsler/trafikhåndtering:
Skjoldborgs Vej:
Fodgængere vil blive henvist til nordlige fortov, på de strækninger, hvor det ikke er muligt at udlægge måtter. Vejen er spærret ved Brårupvej og ind på Skjoldborgs Vej ved 4a-8c. Der er omkørsel via Blichers Vej.
Thorsvej/Egerisvej/Brårupvej krydset:
Krydset er spærret. Der er omkørselspile opsat.
Tidsplan:
Krydset forventes lukket frem til 15. juli 2017.
Hele entreprisen forventes afsluttet sommer 2018
